Stand und Aussichten von Planungs- und Infrastrukturprojekten

26. September 2024
Der Gemeinderat Heiden möchte die Bevölkerung regelmässig über den aktuellen Stand und die geplanten Schritte wichtiger Planungs- und Infrastrukturprojekten informieren.

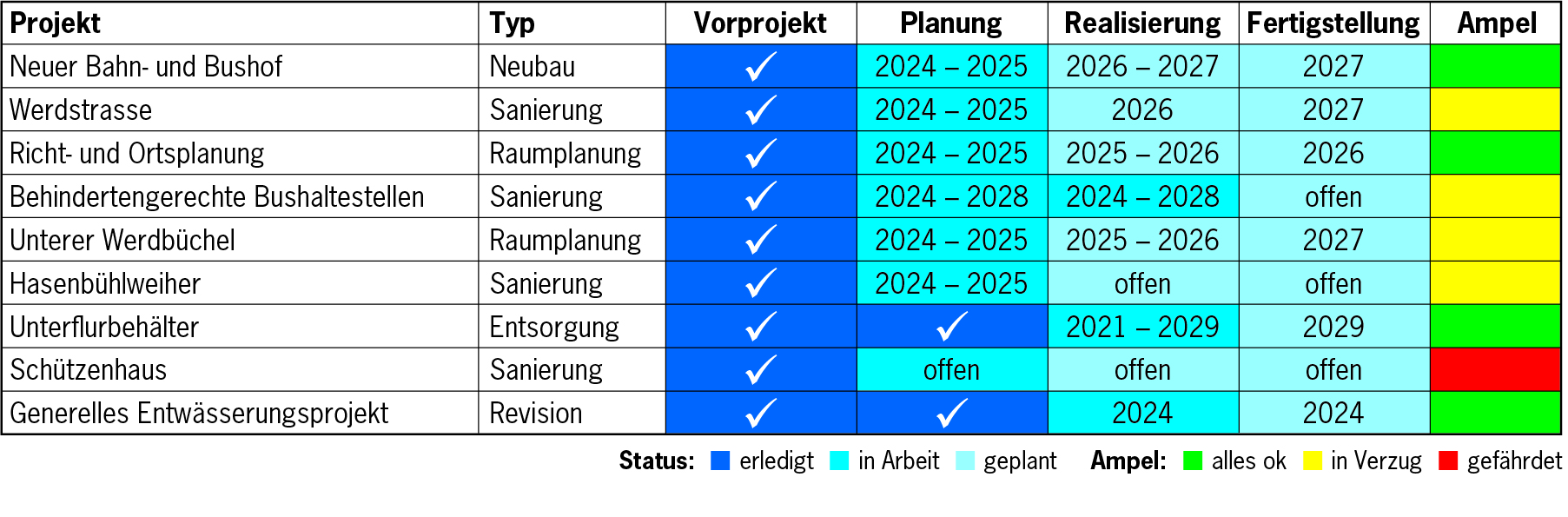

Projektübersicht

Neuer Bahn- und Bushof – Neubau
Der aktuelle Stand des Projekts wurde an der öffentlichen Orientierung vom 2. September 2024 vorgestellt. Der Live-Stream kann unter youtube.com jederzeit angesehen werden. Der Teil des Projektes, der die Appenzeller Bahnen betrifft, ist beim Bundesamt für Verkehr (BAV) zur Vorprüfung eingereicht worden; die Rückmeldung ist noch ausstehend. Sobald diese vorliegt, wird das Hochbau- und Bushofprojekt bei der Gemeinde und dem Kanton zur Genehmigung eingereicht werden. Aktuell ist der Zeitplan noch eingehalten.


Werdstrasse – Sanierung
Das Tiefbauamt des Kantons Appenzell Ausserrhoden hat das ausgearbeitete Projekt im Januar 2024 den Anstössern und der Gemeinde vorgestellt. Die Vernehmlassung im Gemeinderat ist erfolgt. Der Ball liegt nun beim Tiefbauamt.


Revision Ortsplanung
Die Gesamtzonenplanrevision und die Teilrevision des Baureglements wurden dem Gemeinderat Anfang September vorgestellt. Er hat Ende September befunden. Die Entwürfe werden nun dem Kanton zur Vorprüfung überwiesen. Nach dieser Rückmeldung werden die Dokumente in die Mitwirkung gegeben, so dass die Bevölkerung ihre Kommentare abgeben können wird. Die Gesamtzonenplanrevision und die Teilrevision des Baureglements unterstehen dem fakultativen Referendum, so dass der Souverän im besten Fall 2026 abschliessend bestimmen kann.


Behindertengerechte Bushaltestellen – Sanierung
Der behindertengerechte Ausbau der Bushaltestellen wird in enger Zusammenarbeit mit dem kantonalen Tiefbauamt weiter vorangetrieben. Das Projekt für die Haltestelle "Lindenplatz" Richtung Grub wurde Ende August 2024 öffentlich aufgelegt. Die Ausführung ist noch in diesem Jahr vorgesehen.


Unterer Werdbüchel – Erschliessungsprojekt
Für Erschliessung des Unteren Werdbüchels über die Weidstrasse lief das öffentliche Mitwirkungsverfahren bis 26. August 2024. Insgesamt gingen eine Sammeleingabe (41 Personen) sowie 15 individuelle Eingaben ein. Nach der Auswertung der Ergebnisse wird die Gemeinde darüber orientieren und die weiteren Schritte beschliessen.


Hasenbühlweiher – Sanierung
Die von der Projektgruppe erarbeiteten Varianten wurden vom Gemeinderat beraten. Dabei gibt es Optionen, bei denen auch Subventionen abgeholt werden könnten. Der Gemeinderat hat deshalb die Projektgruppe beauftragt, die Varianten so auszuarbeiten, dass die Subventionsgesuche eingereicht werden können. Das Projekt steht jedoch unter dem Vorbehalt der gesicherten Finanzierung.


Abfallentsorgung – Unterflurbehälter
2024 konnten zwei weitere Halbunterflurbehälter (HUFB) erstellt werden. Damit sind inzwischen 18 Halbunterflurbehälter (HUFB) an 15 Standorten in Betrieb, was einer Abdeckung von rund 1'000 Haushalten oder knapp der Hälfte des Gemeindegebietes entspricht (siehe Karte mit Standorten: www.heiden.ch/unterflurcontainer). Die Abfallregion St. Gallen-Rorschach-Appenzell (A-Region) hat sich zum Ziel gesetzt, bis 2029 den Kehricht möglichst flächendeckend mit HUFB einzusammeln.


Erfolgreiche Projektförderung
Die Energiestadt-Region AüB hat vom Bundesamt für Energie den Zuschlag für zwei Energieprojekte erhalten. Programm 1 beinhaltet eine Energie- und CO2-Bilanz sowie eine kommunale Energiestrategie und räumliche Wärmeplanung. Im Programm 2 ist eine Photovoltaikkampagne für KMU- und Landwirtschaftsbetriebe geplant.

In einem Workshop am 16. November 2024 von 8.30 bis ca.13.00 Uhr im Hotel Linde Heiden werden die Projekte der Bevölkerung und den Stakeholdern (Gewerbe, Schulen, Behördenmitglieder etc.) vorgestellt und gemeinsam Ideen für die Umsetzungsmassnahmen erarbeitet. Die beiden Projekte laufen über 2 Jahre bis Ende 2025.


Schützenhaus – Sanierung
Die Sanierung des Schützenhauses wird aufgeschoben. Der Betrieb bzw. die zukünftige Nutzung kann erst nach erfolgtem Entscheid einer hängigen "Schiesslärmklage" ermittelt werden.


Generelles Entwässerungsprojekt (GEP)
Die Kanalfernsehaufnahmen sind im ganzen Gemeindegebiet abgeschlossen. Im laufenden Jahr werden die Grundeigentümer der Zone 1 von der Gemeinde bezüglich Sanierungsbedarf der privaten Schmutzwasserleitungen angeschrieben. Die privaten Sanierungsmassnahmen erfolgen durch die jeweiligen Grundeigentümer.


Sanierung Beleuchtung Schulhaus Wies
Die Schulanlage Wies wurde 1995 erstellt. Aufgrund des Produktions- und Vertriebsverbot für Kompakt- und Leuchtstofflampen musste für das Schulhaus Wies ein neues Beleuchtungskonzept erarbeitet werden. Dieses sieht den Einsatz von effizienten und wartungsarmen LED-Leuchten vor. Der Beleuchtungsersatz in der Turnhalle wurde in den Sommerferien ausgeführt. In den Herbstferien wird in den Garderoben die Beleuchtung ersetzt. Im kommenden Jahr wird auch die Beleuchtung in den Klassenzimmern und Gängen der Schule ersetzt.


Gemeinderat Heiden
